Az MVM Neuron Irodaház kivitelezése – a munkaterület 2025. július 1-jei átadás-átvételét követően – folyamatosan, a tervezett ütemezés mentén halad, és a projekt mára a látványos szerkezetépítési fázisba lépett.
MVM Neuron Irodaház – a kivitelezés aktuális állása

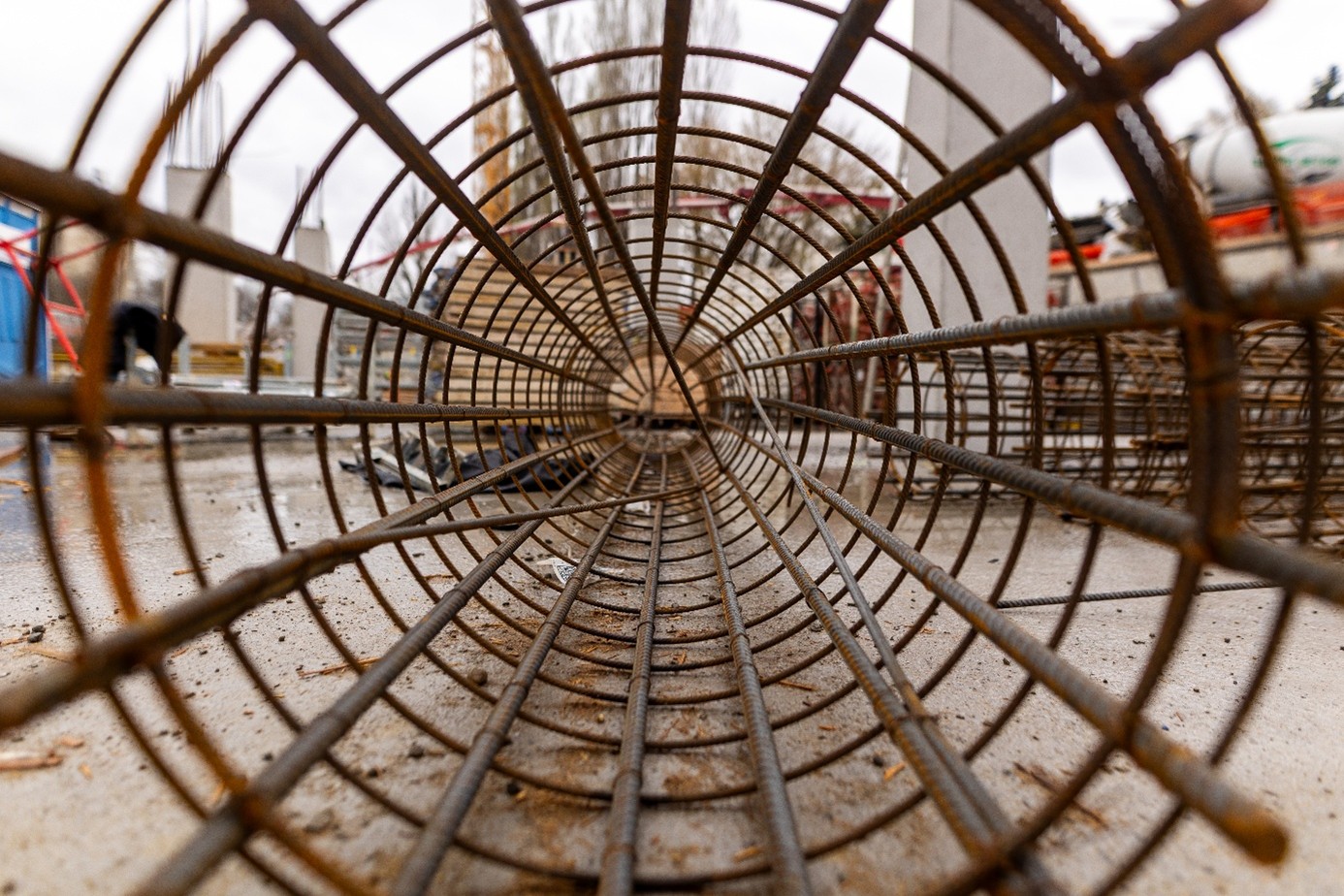

A mélyépítési munkák meghatározó elemei lezárultak: elkészült mind a 204 darab talajszonda, amelyek együttesen a létesítmény geotermikus energiaellátásának alapját képezik. A víztelenítési rendszer végleges kiépítéseként készült el a 6 darab víztelenítő akna a hozzájuk tartozó szivárgórendszerrel, biztosítva az épület hosszú távú üzembiztonságát.
A szerkezetépítés egyik kiemelt mérföldköveként teljes egészében elkészült a 9000 m² alapterületű alaplemez, amely 15 ütemben, mintegy 3600 m³ vízzáró beton felhasználásával valósult meg. Az alaplemez elkészültével a projekt sikeresen teljesítette első kötbérterhes mérföldkövét, ráadásul a vállalt határidőhöz képest egy héttel korábban.

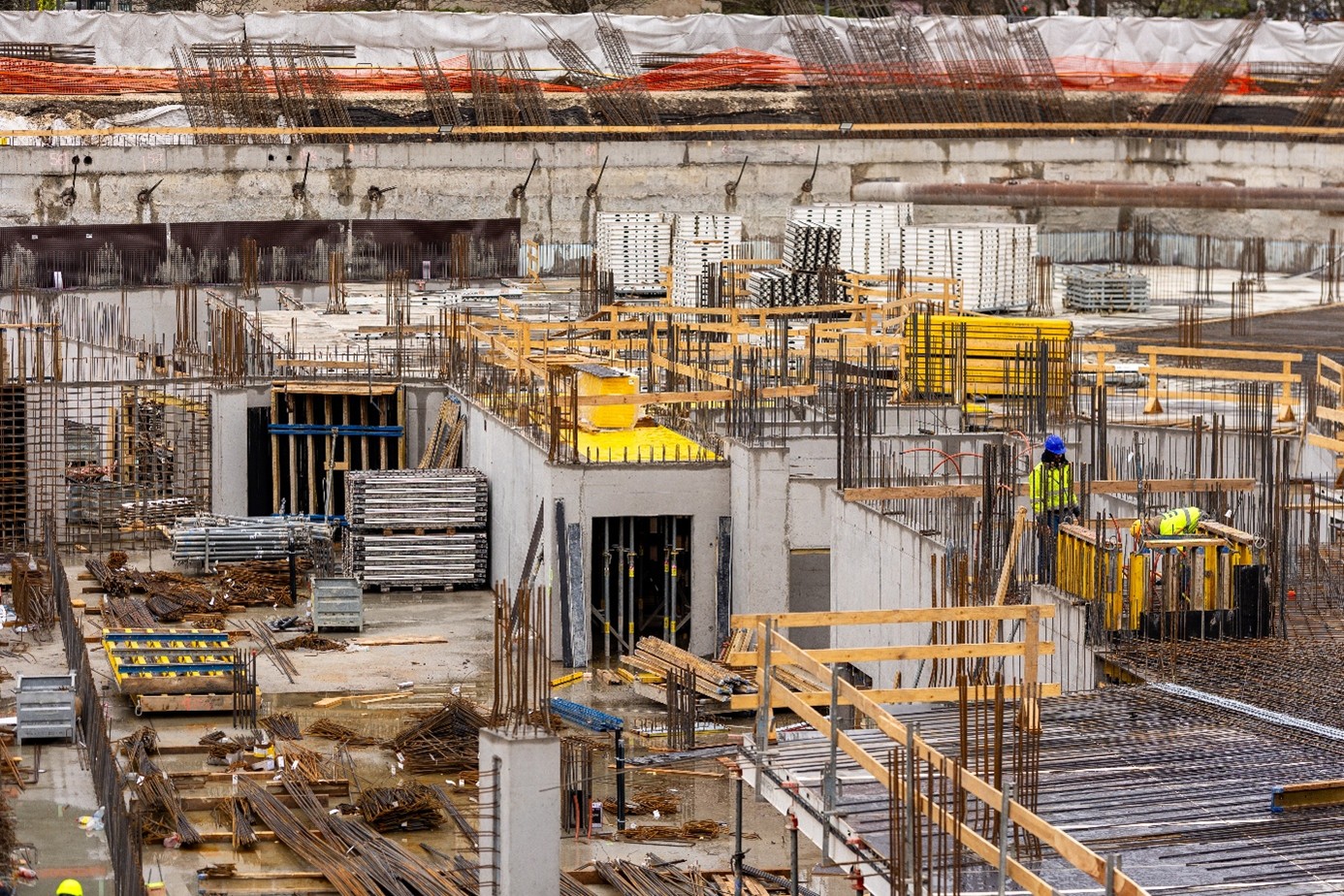

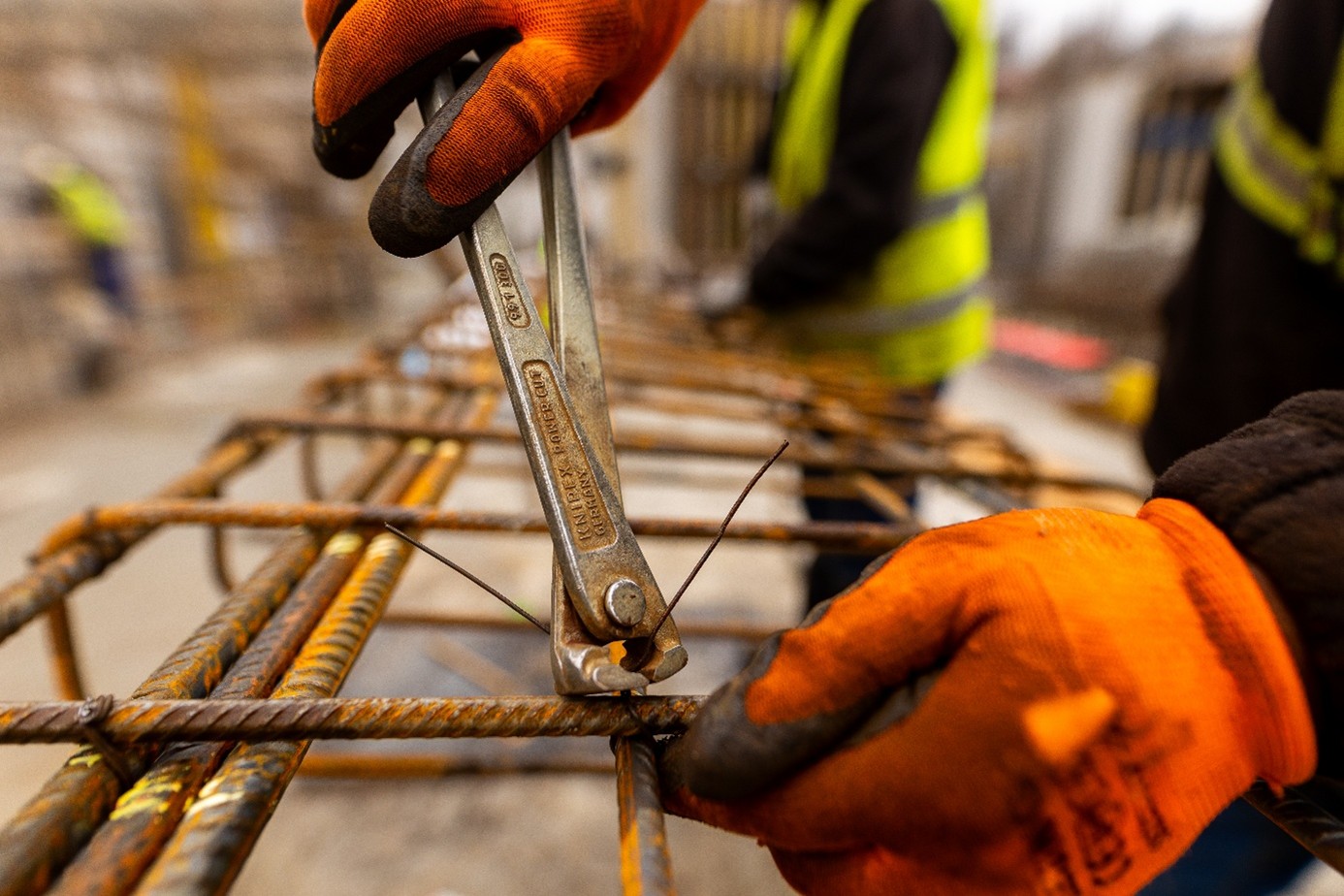

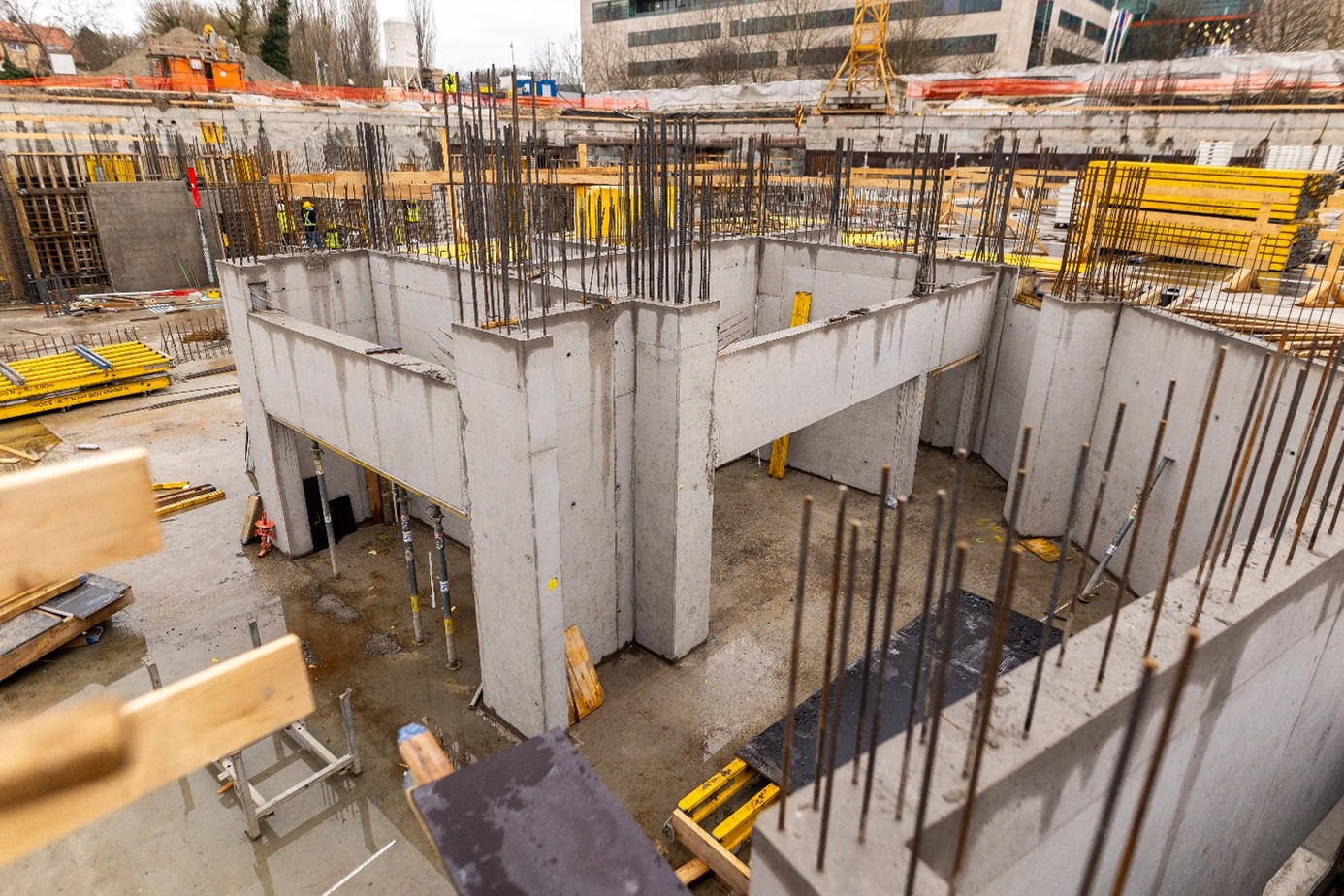

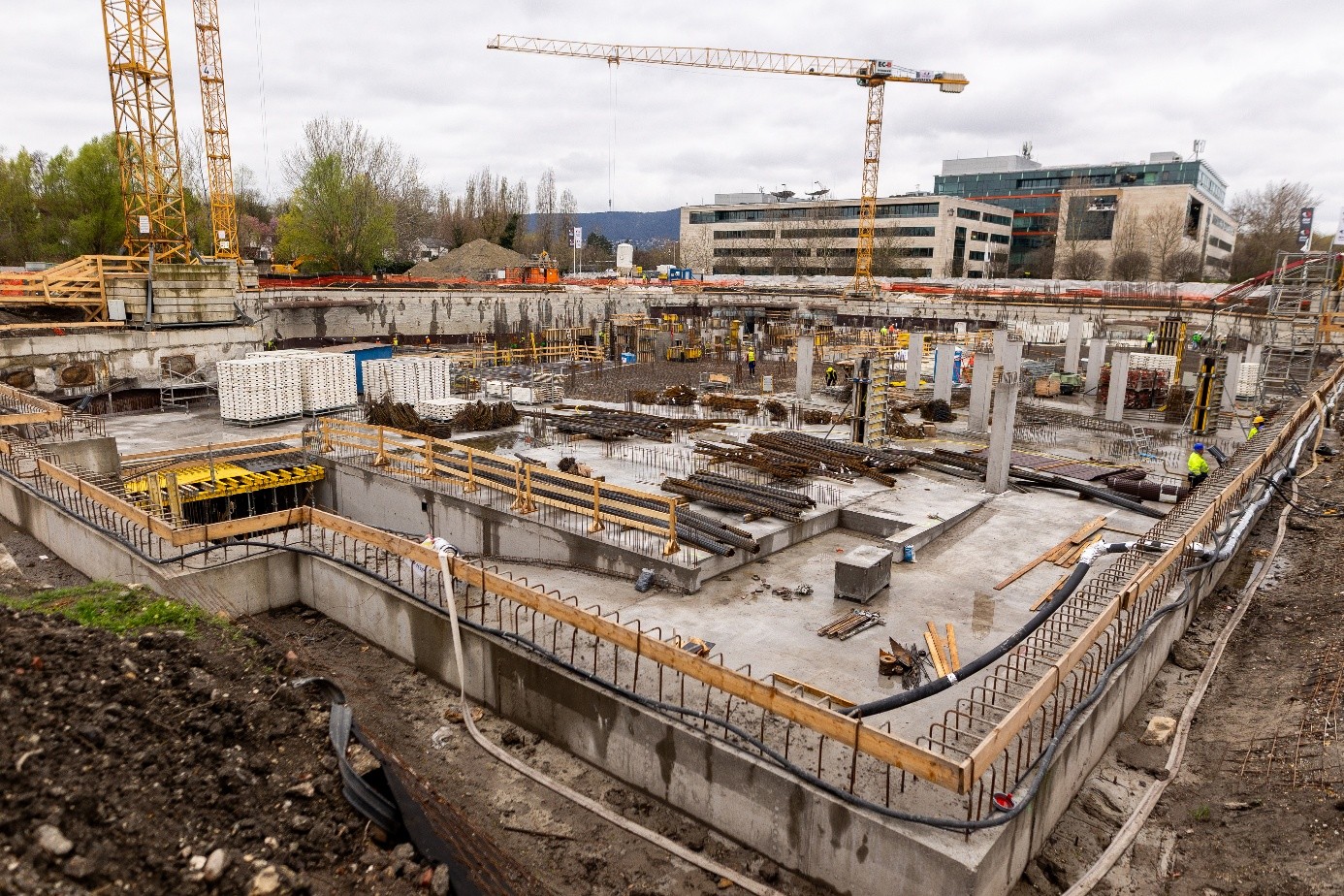

Jelenleg gőzerővel zajlik a felszerkezet építése, immár 4 toronydaru biztosítja a kivitelezés folyamatos kiszolgálását. A P2 pinceszinten elkészültek a függőleges szerkezetek, ez 413 folyóméter bélésfal megépítését, valamint az összes pillér és lépcsőházi mag betonozását jelenti.

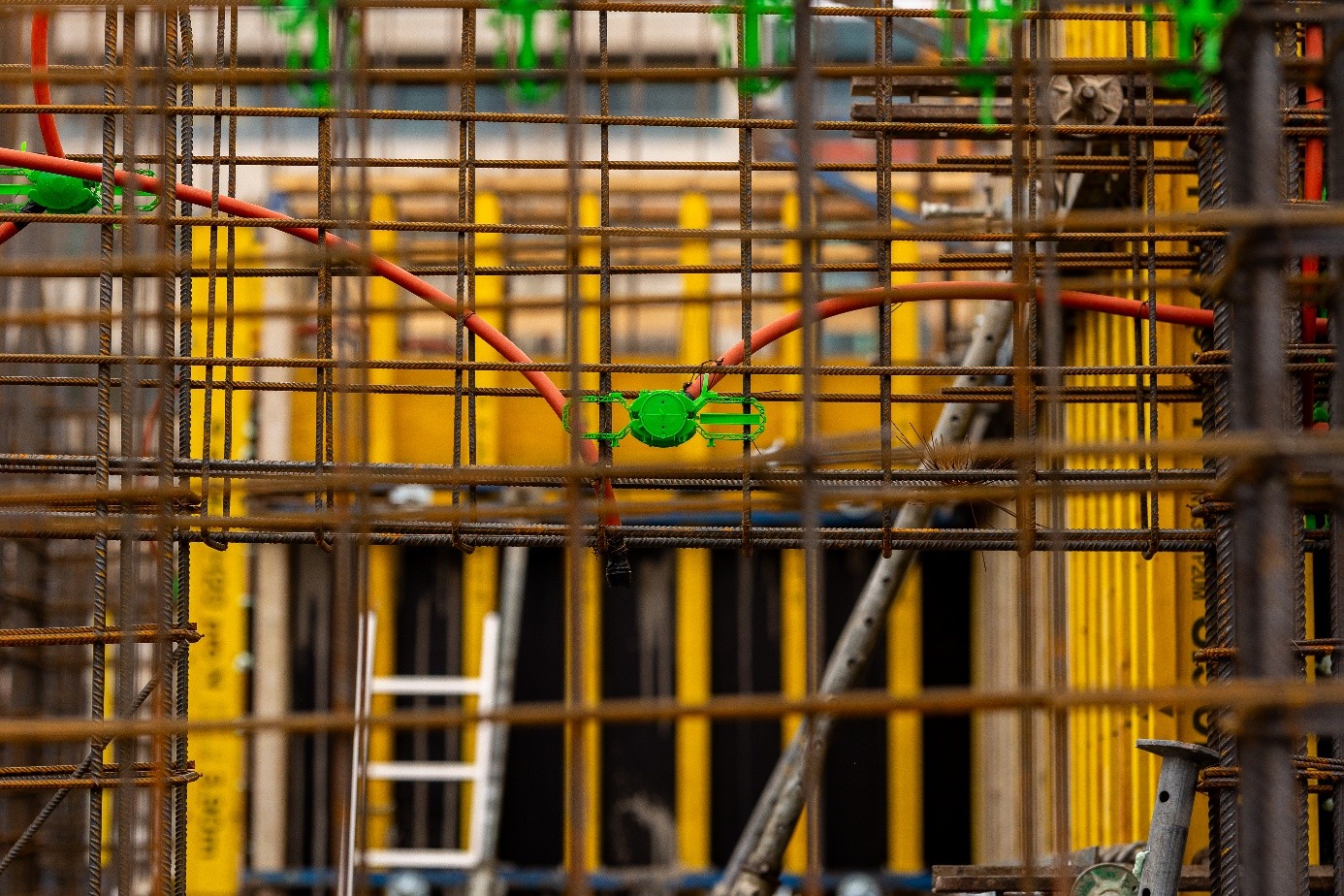

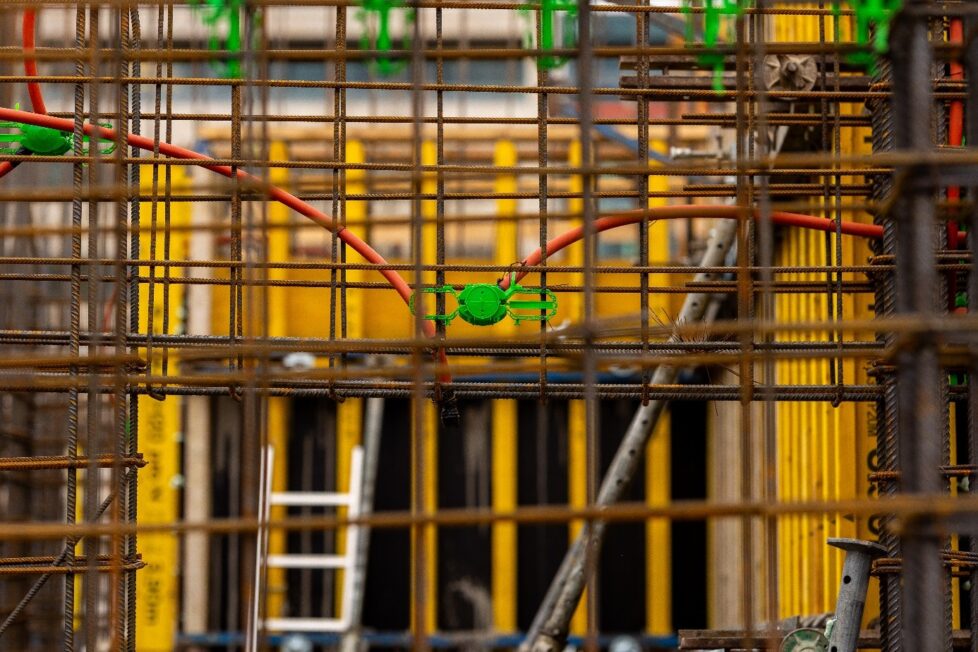

A vízszintes szerkezetek tekintetében a P2 szinti födém zsaluzása a 7600 m²-ből mintegy 80%-os készültséget ért el, amelyből körülbelül 70% már bebetonozásra is került. Ezzel párhuzamosan megkezdődött az elkészült födémszakaszokon a P1 szinti függőleges tartószerkezetek zsaluzása, vasszerelése és betonozása is.
A szerkezetépítéssel összehangoltan és a statikus tervezővel egyeztetve megkezdődött a résfal megtámasztását biztosító horgonyok és csőtámaszok visszabontása, amely fontos lépés a végleges szerkezeti rendszer kialakulása felé.
A projekt jelenlegi fázisa jól szemlélteti az átmenetet a mélyépítési munkáktól a teljes kapacitással zajló szerkezetépítés felé, miközben a kivitelezés minden fő területen a tervezett ütemben halad előre.
